04.06.2026 10:29:42
Майский дайджест новостей

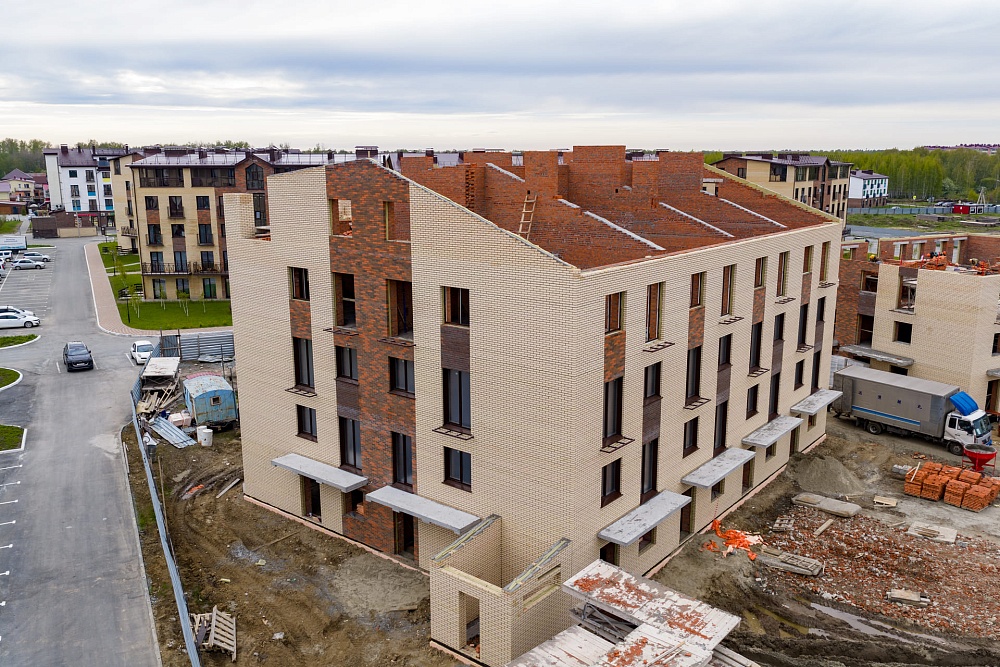

В домах №33-35, 37 и 38 завершены штукатурные работы с первого по пятый этажи.

В домах №33, 34, 35, 37 и 38 готово устройство стяжки пола с первого по пятый этажи. В доме №36 эти работы еще в процессе.

В домах №33 и 34 выполнен монтаж оконных блоков террас пятого этажа.

В домах №33-35 проведены внутренние сети хозяйственно-бытовой канализации, водопровода и отопления.

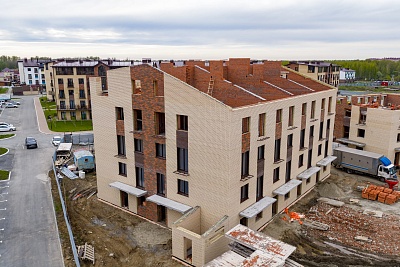

В домах №33, 34, 35, 37, 38 произведено устройство кровли. В доме №36 работы еще ведутся.

В домах №33 и 35 установлены витражные оконные блоки

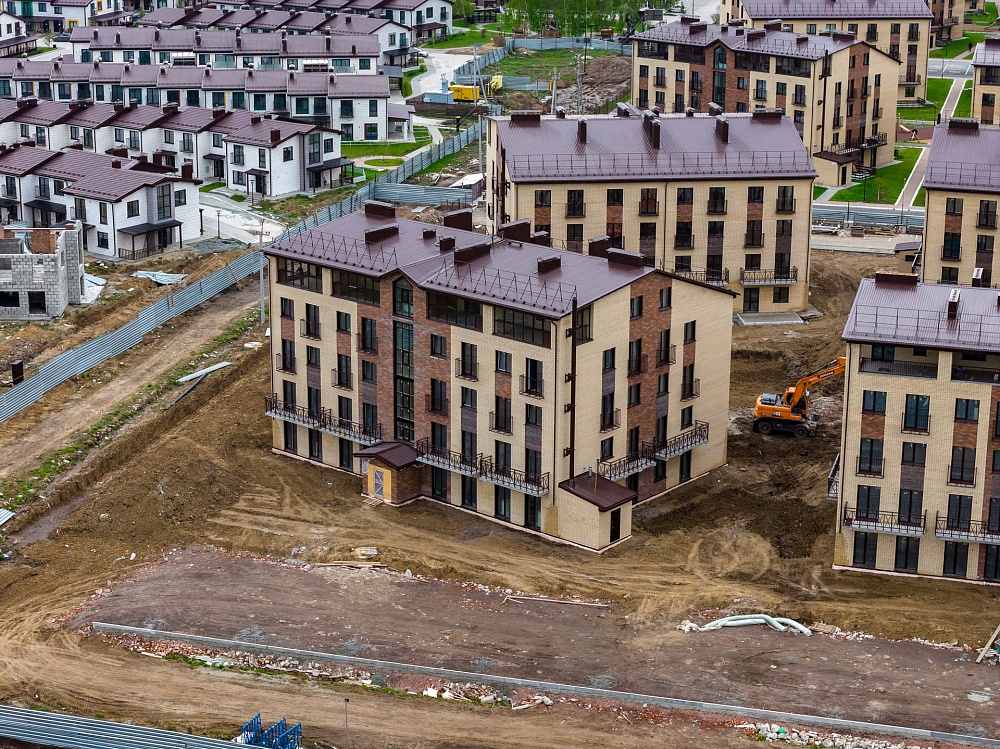

В домах №33 и 34 завершены отделочные работы в местах общего пользования с первого по четвертый этажи.

В домах № 35, 37 и 38 — в процессе. Уже ведется благоустройство территории в домах № 33-38.

В домах №34, 35, 38 установлены стальные двери с первого по четвертый этажи.

В доме №35 завершен монтаж окон ПВХ и дверей в местах общего пользования с первого по четвертый этажи.

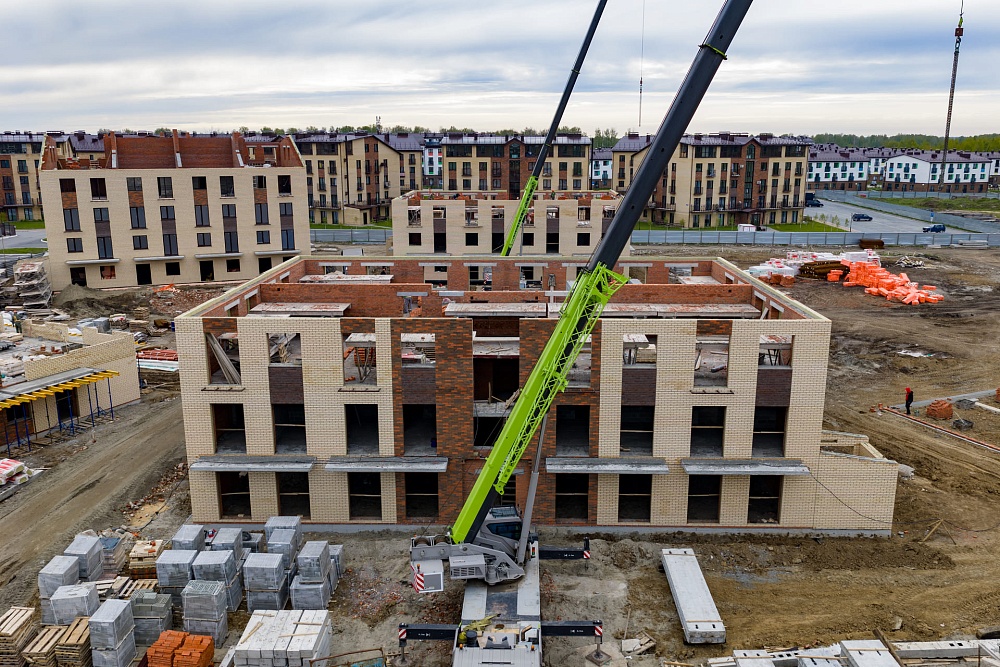

В домах № 36-38 с первого по пятый этажи выполнены кладка и монтаж окон ПВХ. Готово устройство монолитных участков перекрытия с балконами на отметке +2,750. Произведен монтаж внутренних сетей электроснабжения с первого по четвертый этажи.

В домах №36 и 38 завершен монтаж внутренних сетей водоснабжения, канализации, отопления и вентиляции с первого по пятый этажи.

В домах №23, 24 и 26-28 установлены буронабивные сваи фундамента, готово устройство ленты (ростверка) фундамента.

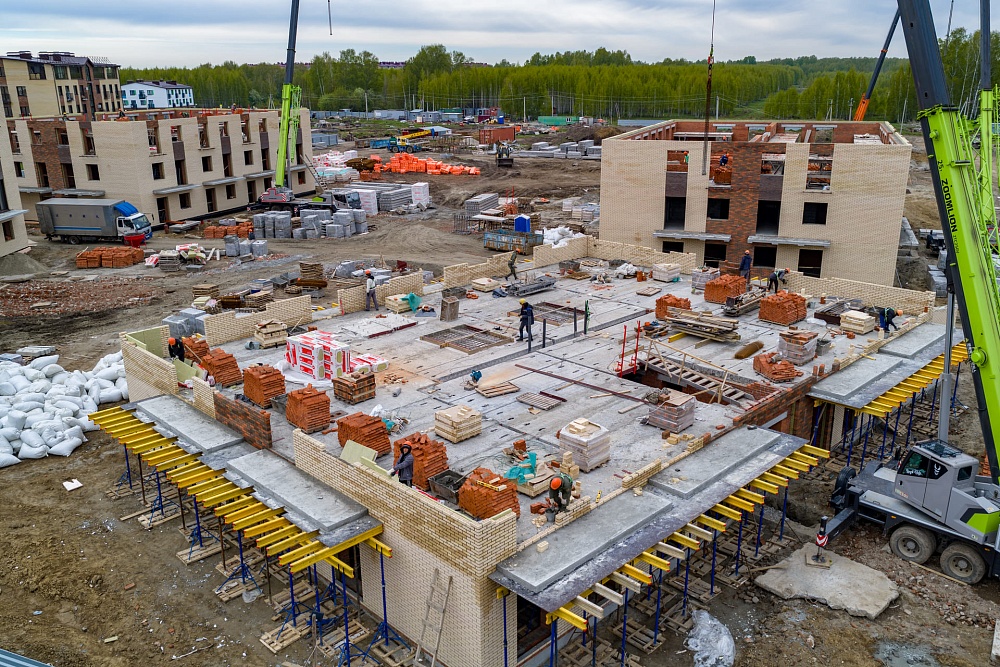

В домах №23, 24, 27, 28 выполнено устройство монолитных участков перекрытия с балконами на отметке +2,750.

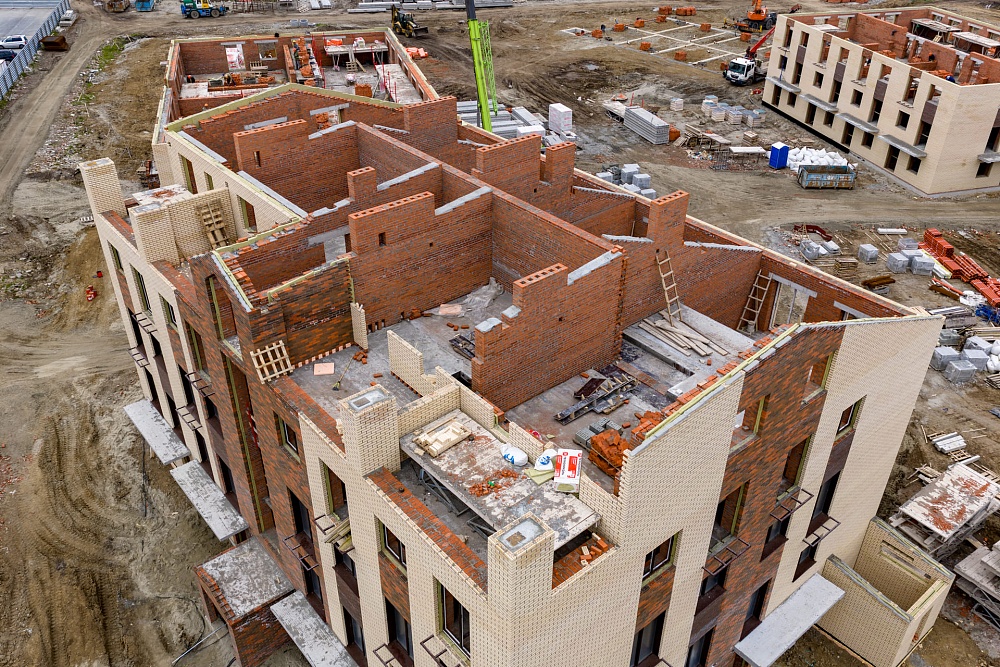

В домах №23 и 27 завершена кладка с первого по четвертый этажи.

В доме №23 уже началась кладка пятого этажа. Завершен монтаж окон ПВХ со второго по четвертый этажи.

В доме №24 произведена кладка первого и второго этажей, сейчас идет кладка третьего этажа.

В домах № 26 и 27 разработан грунт котлована.

В доме №26 произведено устройство внутренних сетей водоснабжения, канализации, отопления и вентиляции ниже отметки 0.000. Выполнено устройство бетонного пола первого этажа.

В доме № 28 готова кладка первого этажа, ведется кладка второго.
Предыдущая новость Следующая новость
Спецпредложение для вас
Оставьте заявку, менеджер перезвонит вам в течение 2-х минут
Получить презентацию на WhatsApp
Заказать звонок
Оставьте заявку, и менеджер свяжется с вами

Ваша заявка отправлена. С вами свяжется менеджер.
