30.06.2026 10:08:36
Июньский дайджест новостей

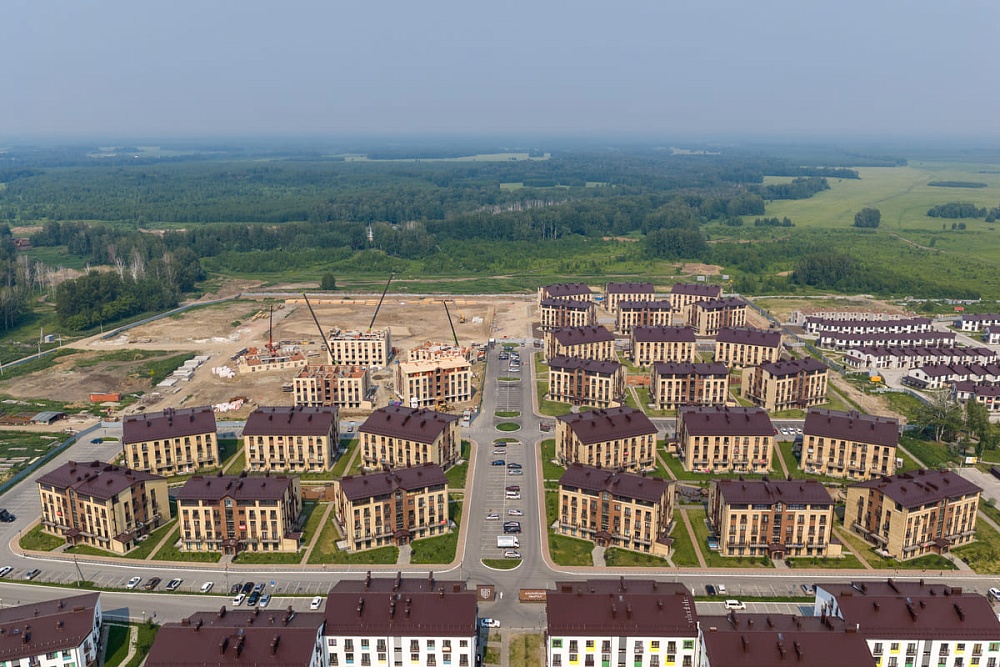

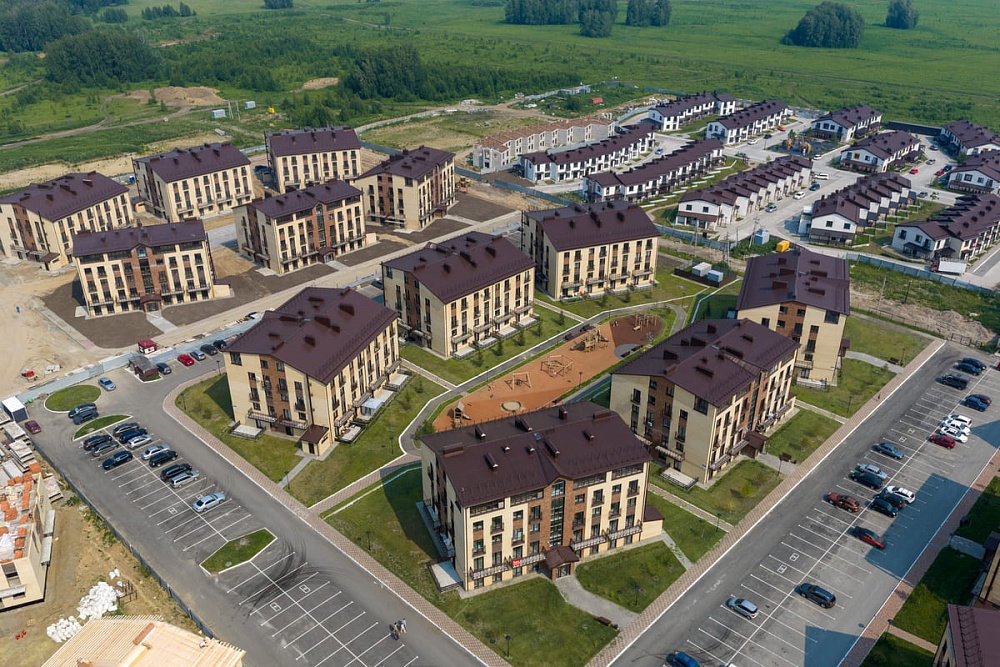

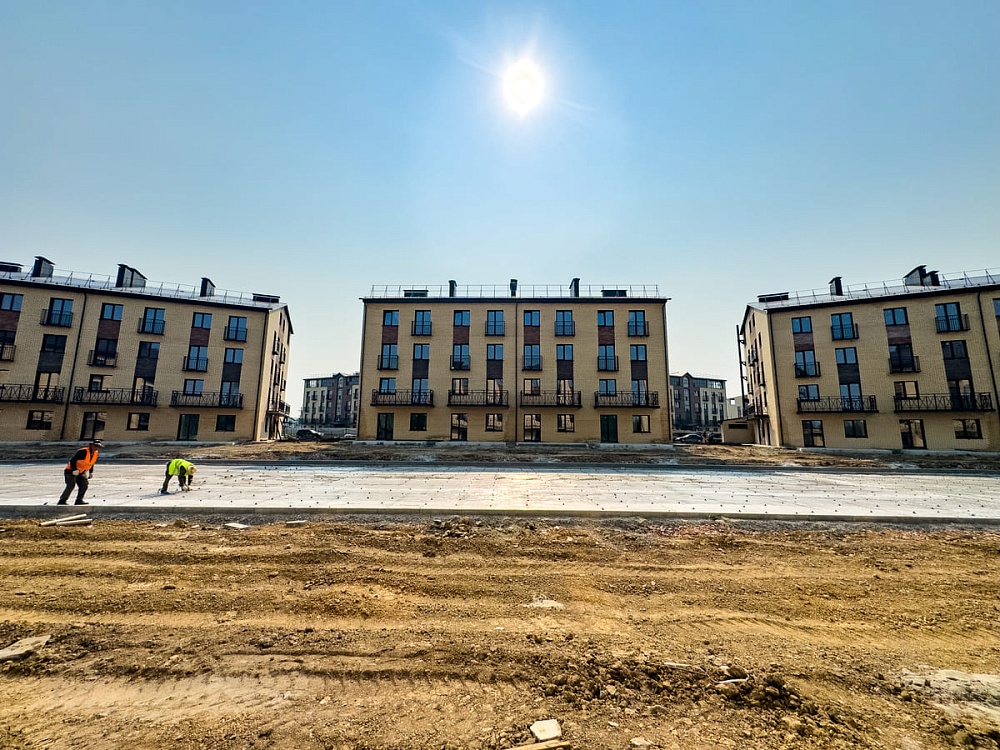

В домах №33-35 завершены штукатурные работы и стяжка пола с 1-го по 5-й этажи, монтаж внутренних сетей хозяйственно-бытовой канализации, водопровода и отопления. Также готово устройство кровли. В данный момент ведется благоустройство территории.

В домах №33 и 35 выполнен монтаж витражных оконных блоков.

В домах №33 и 34 произведен монтаж оконных блоков террас на 5-х этажах и отделочные работы в местах общего пользования с 1-го по 4-й этажи.

В домах №34 и 35 завершен монтаж стальных дверей с 1-го по 4-й этажи.

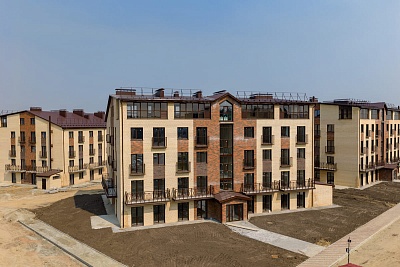

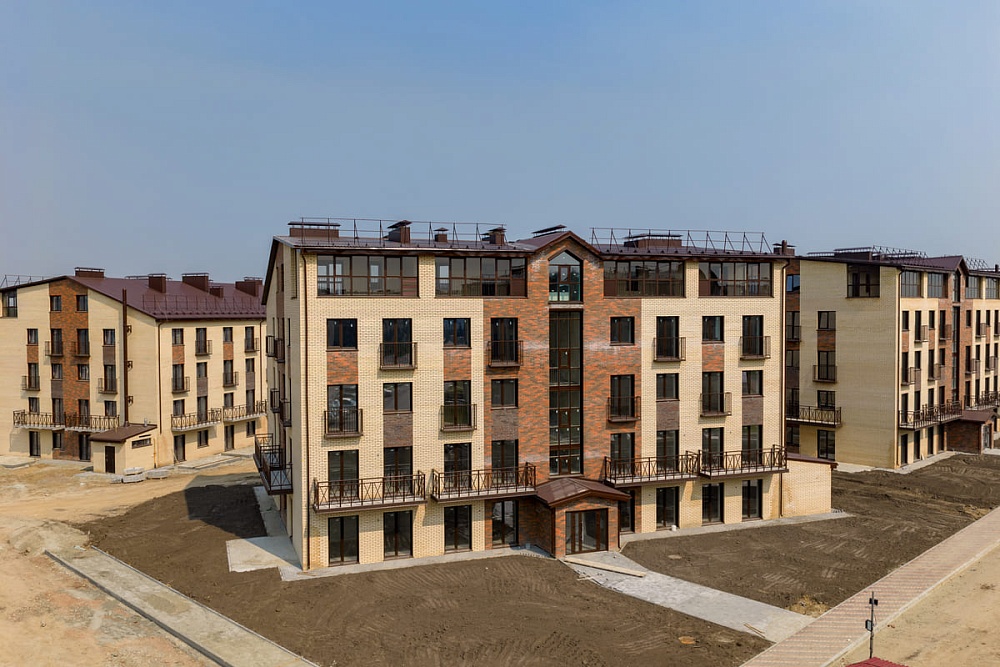

В доме №35 установлены окна ПВХ и двери в местах общего пользования с 1-го по 4-й этажи. Сейчас на этих этажах ведутся отделочные работы.

В домах №36-38 готова кладка с 1-го по 5-й этажи, завершен монтаж окон ПВХ на всех этажах. Выполнено устройство монолитных участков с балконами перекрытия на отметке +2,750.

Также в домах №36-38 произведен монтаж внутренних сетей электроснабжения с 1 по 4-й этажи, осуществлено устройство стяжки пола на всех этажах. В процессе — благоустройство придомовых территорий.

В домах №36 и 38 выполнен монтаж внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования с 1-го по 5-й этажи.

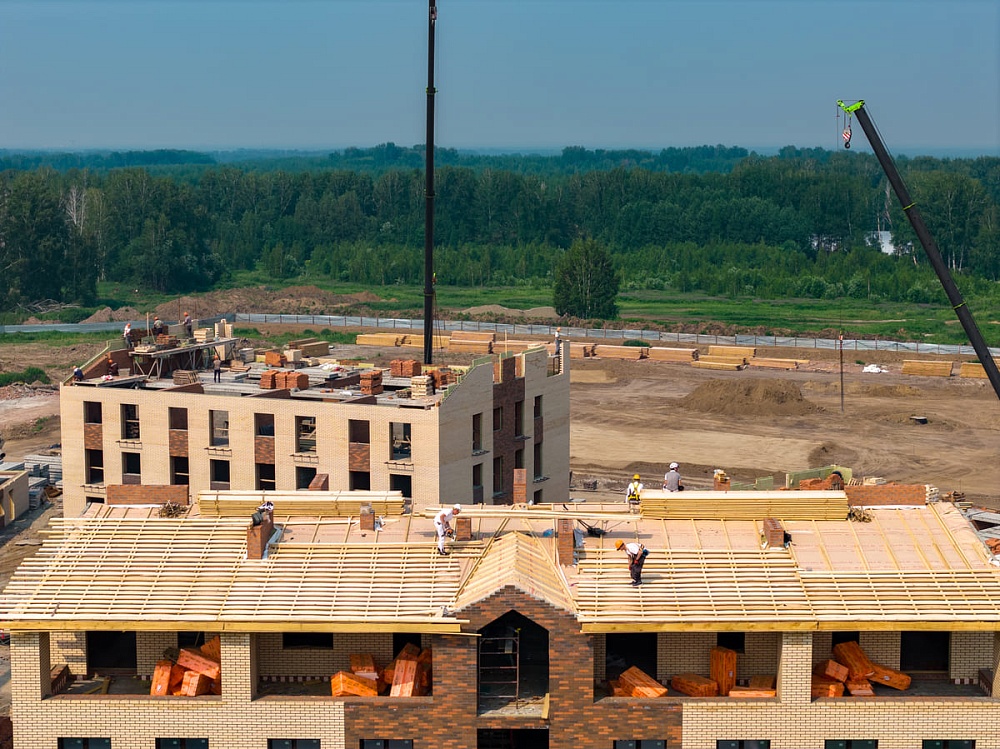

В доме №36 ведется устройство кровли и отделочные работы на всех этажах.

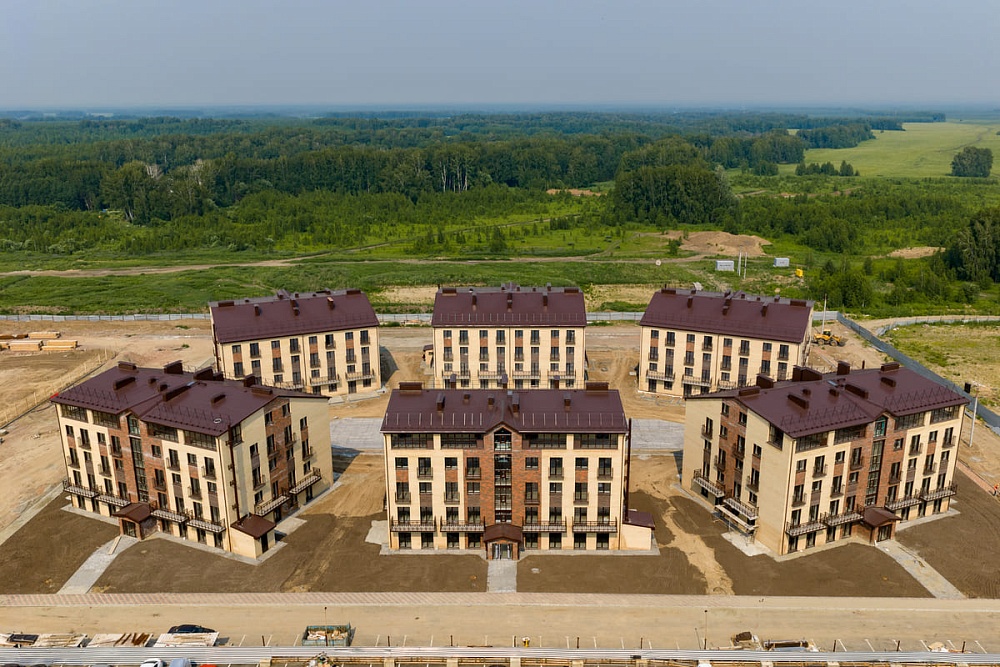

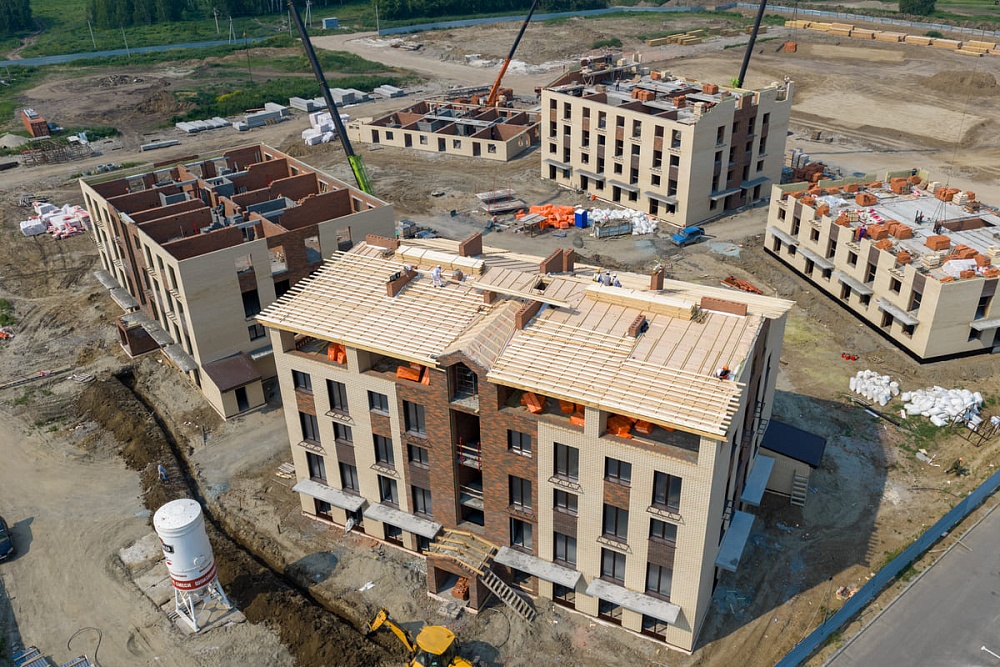

В домах №37 и 38 завершены устройство кровли, штукатурные работы с 1-го по 5-й этажи. С 1-го по 4-й этажи установлены стальные двери, сейчас производятся отделочные работы.

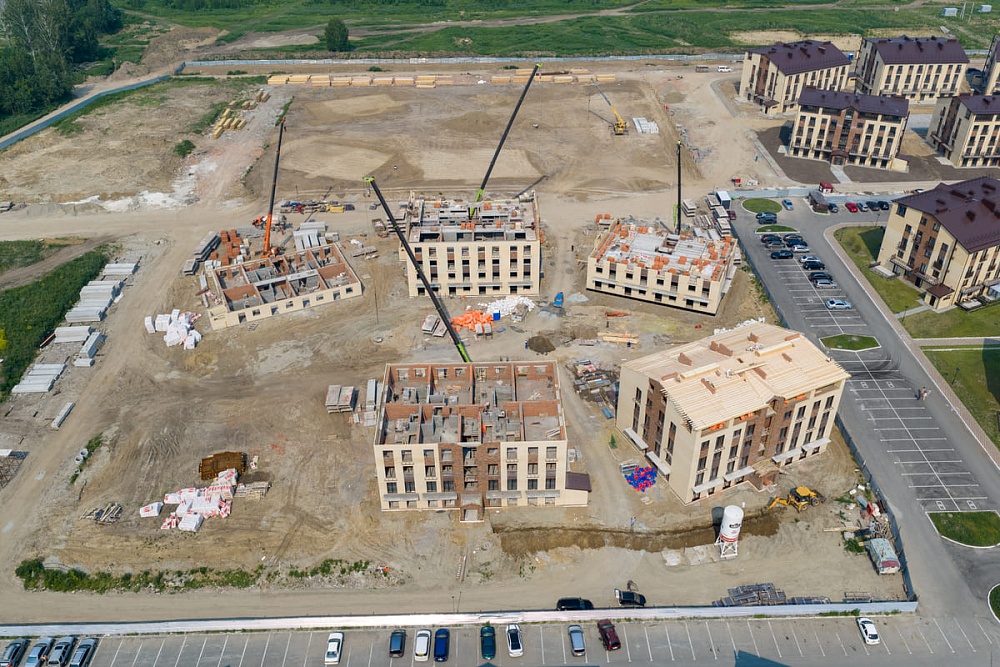

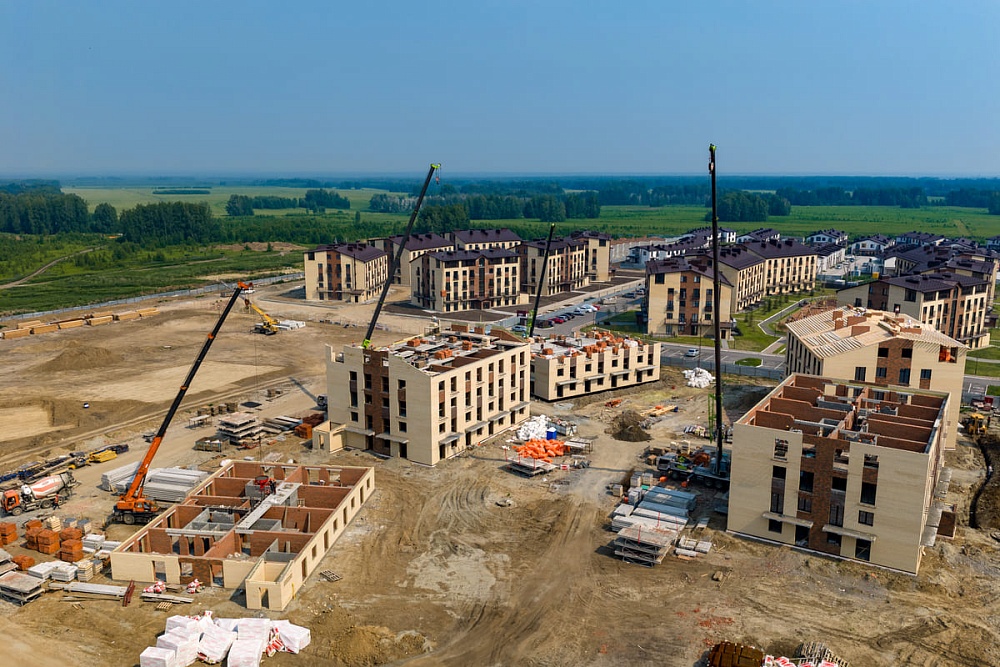

В домах №23-28 готово устройство буронабивных свай и ленты фундамента.

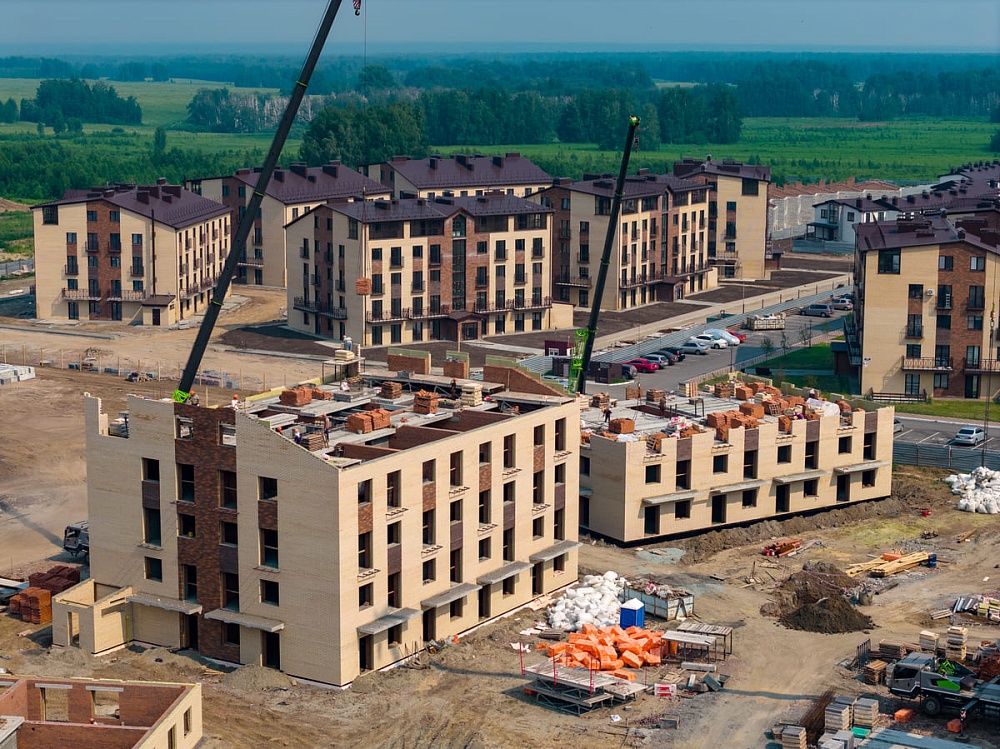

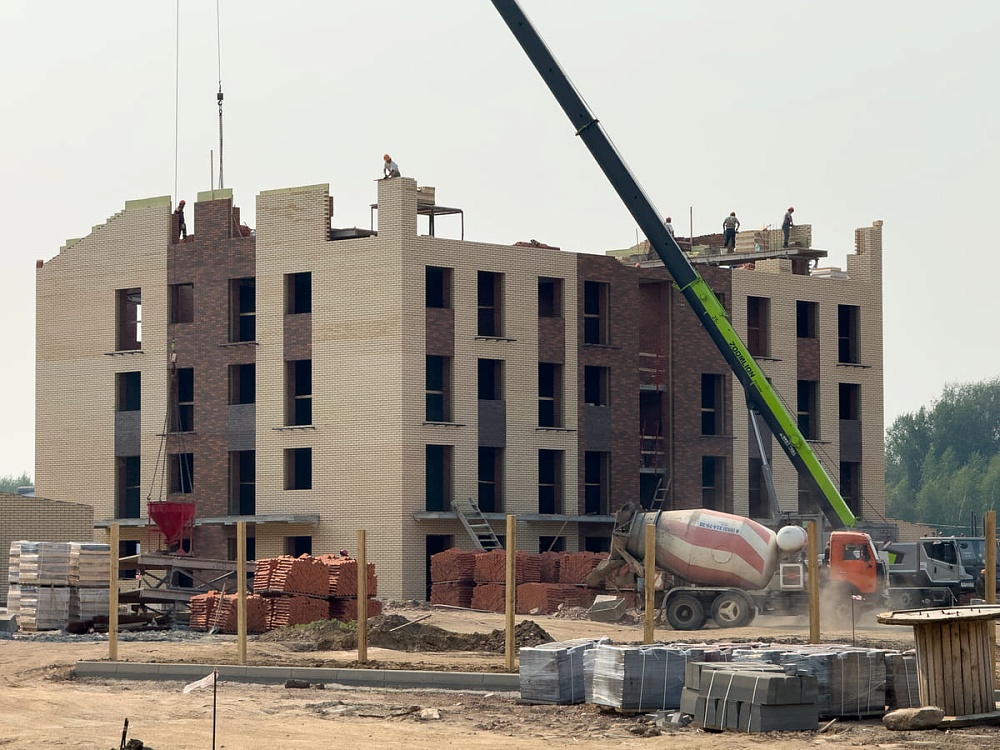

В доме №23 завершена кладка всех этажей. Выполнена установка окон ПВХ со 2-го по 4-й этажи, ведется на 1-м. Идет монтаж внутренних сетей электроснабжения с 1-го по 4-й этажи и монтаж конструкций кровли.

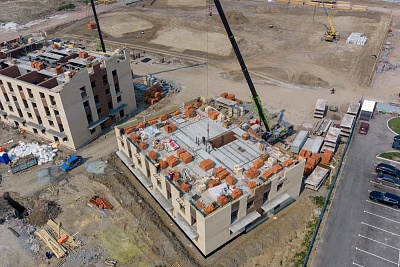

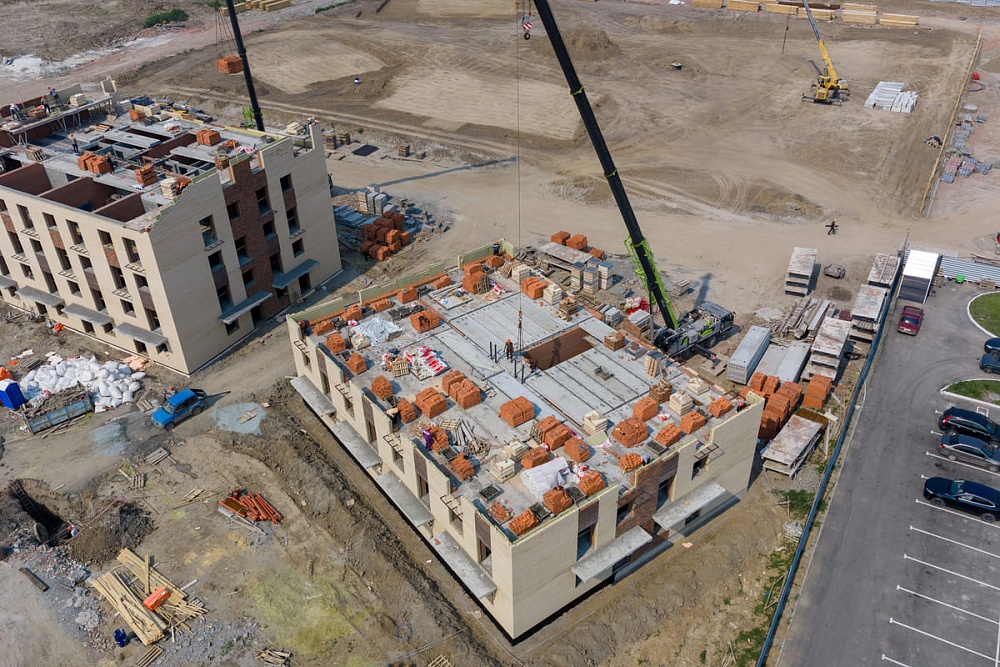

В домах №23, 24, 27 и 28 произведено устройство монолитных участков с балконами перекрытия на отметке +2,750.

В доме №24 готова кладка с 1-го по 3-й этажи, в процессе — кладка 4-го этажа. Также специалисты занимаются монтажом внутренних сетей электроснабжения 2-го этажа.

В доме №26 и 27 завершена разработка грунта котлована.

В доме №26 выполнено устройство бетонного пола 1-го этажа и внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования ниже отметки 0.000. Ведется кладка 1-го этажа.

В доме №27 произведена кладка с 1-го по 4-й этажи. Специалисты приступили к 5-му этажу.

В доме №28 возведены 2 этажа, в процессе — 3-й этаж.

Предыдущая новость Следующая новость
Спецпредложение для вас
Оставьте заявку, менеджер перезвонит вам в течение 2-х минут
Получить презентацию на WhatsApp
Заказать звонок
Оставьте заявку, и менеджер свяжется с вами

Ваша заявка отправлена. С вами свяжется менеджер.
