Декабрьский дайджест новостей

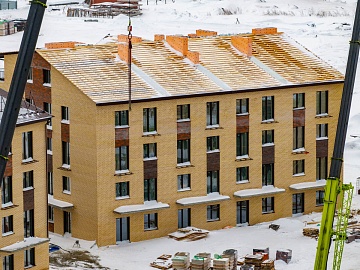

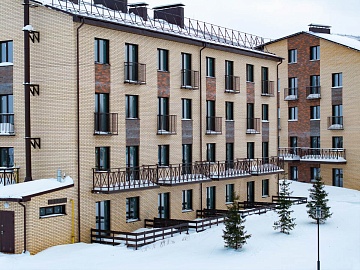

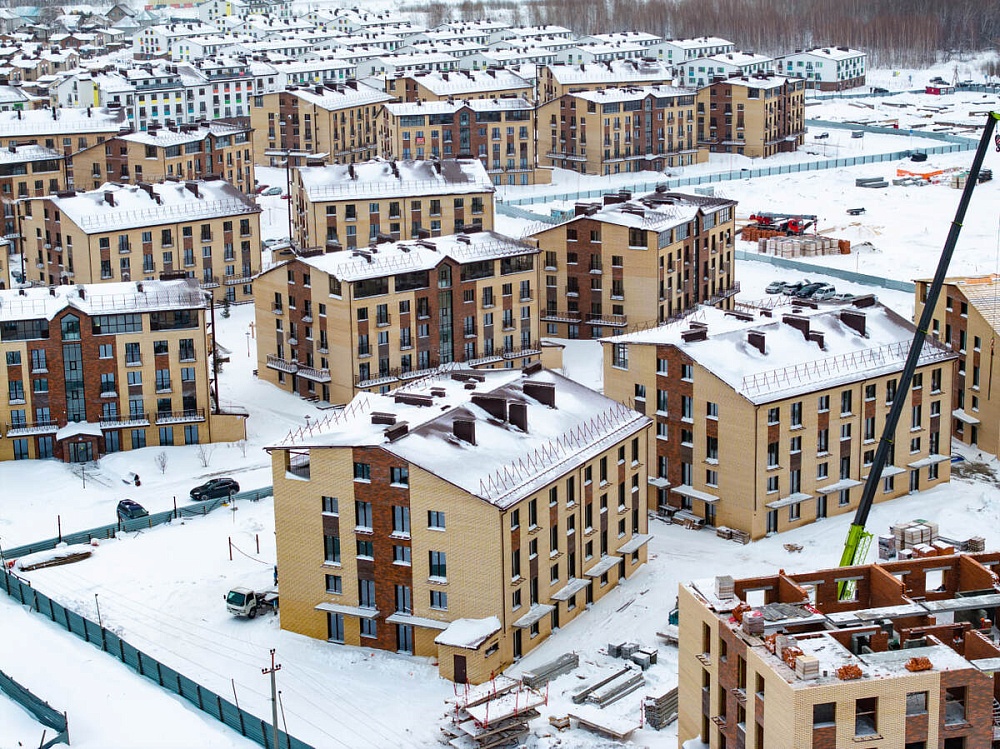

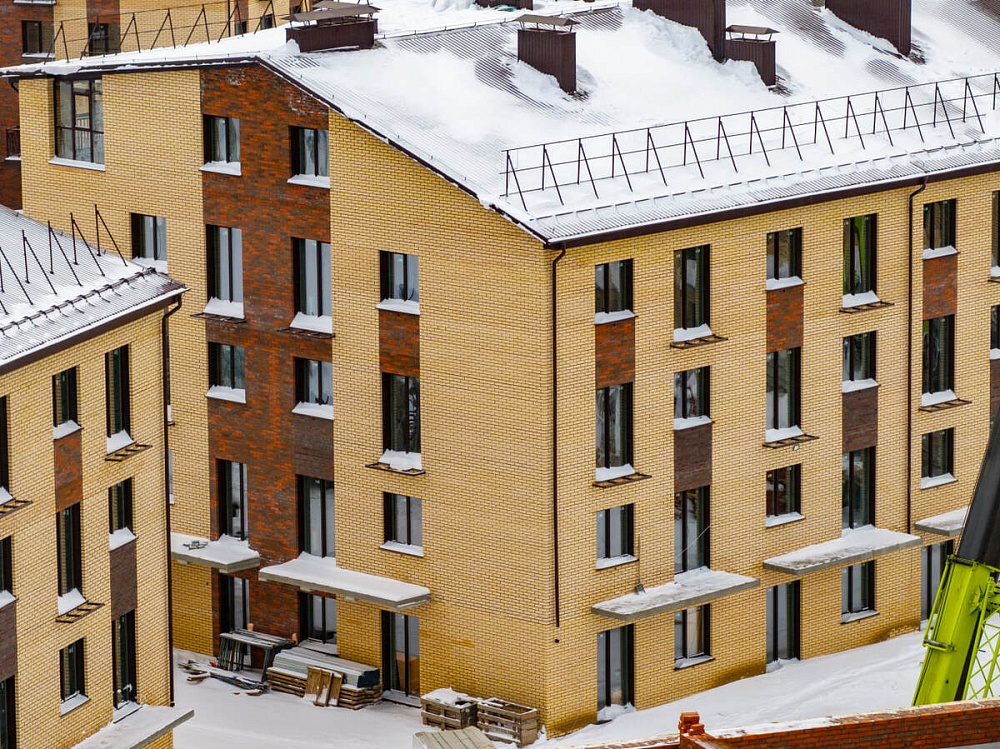

Дома № 33,34  –  завершены штукатурные работы 1-5 этажей, ведется монтаж внутренних сетей хоз. бытовой канализации, завершены работы по монтажу витражных оконных блоков, полностью выполнено устройство кровли.

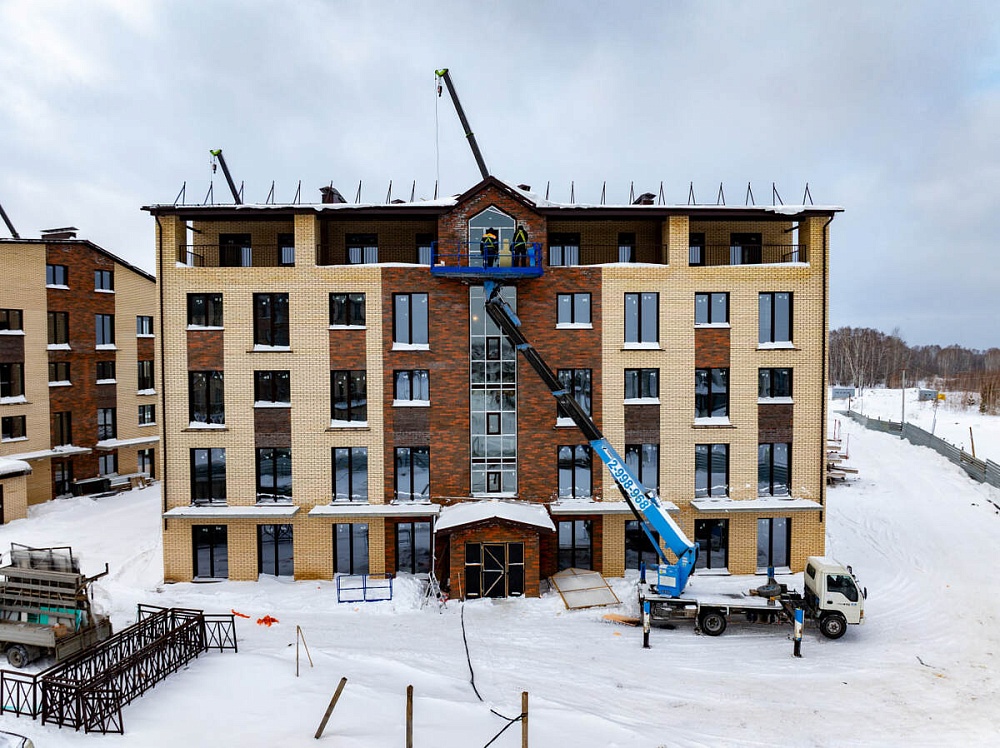

№35 – завершен монтаж ПВХ оконных блоков, выполнены штукатурные работы 1-5 этажей, завершены работы по монтажу внутренних сетей хоз. бытовой канализации и водоснабжения, залита стяжка пола на 1-5 этажах, смонтированы витражные оконные блоки, ведутся работы по устройству кровли.

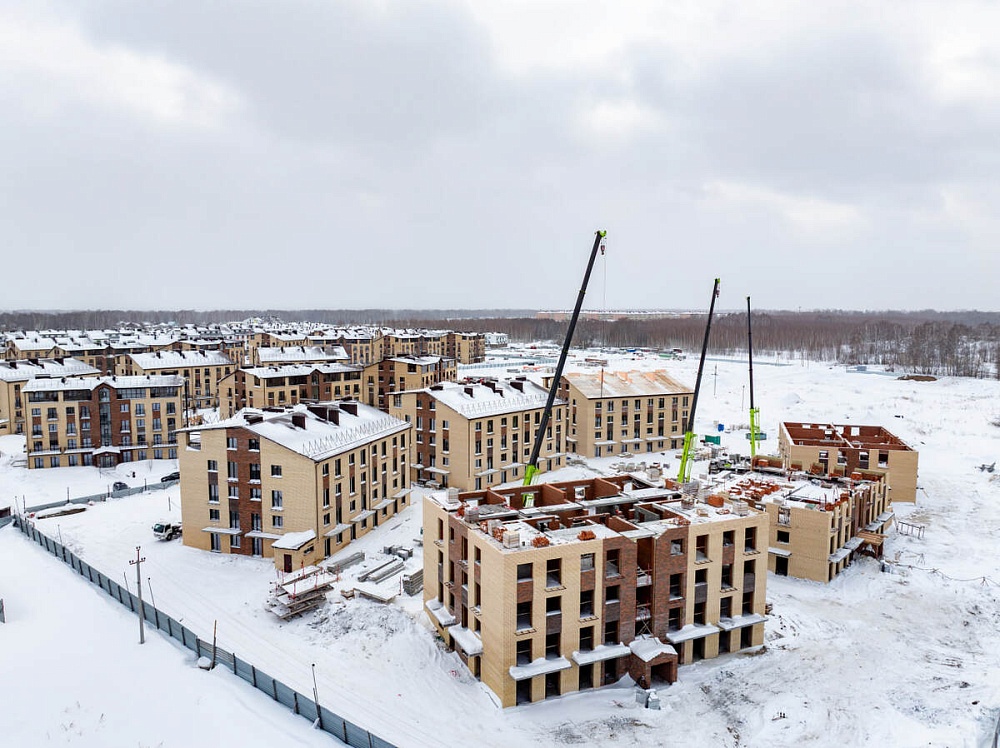

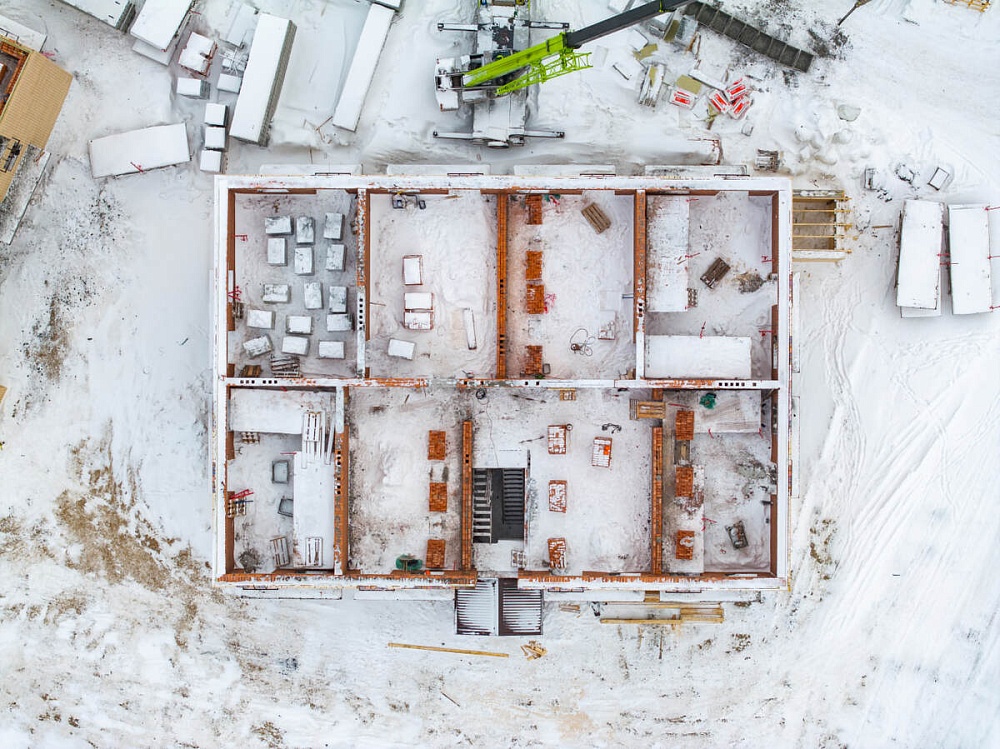

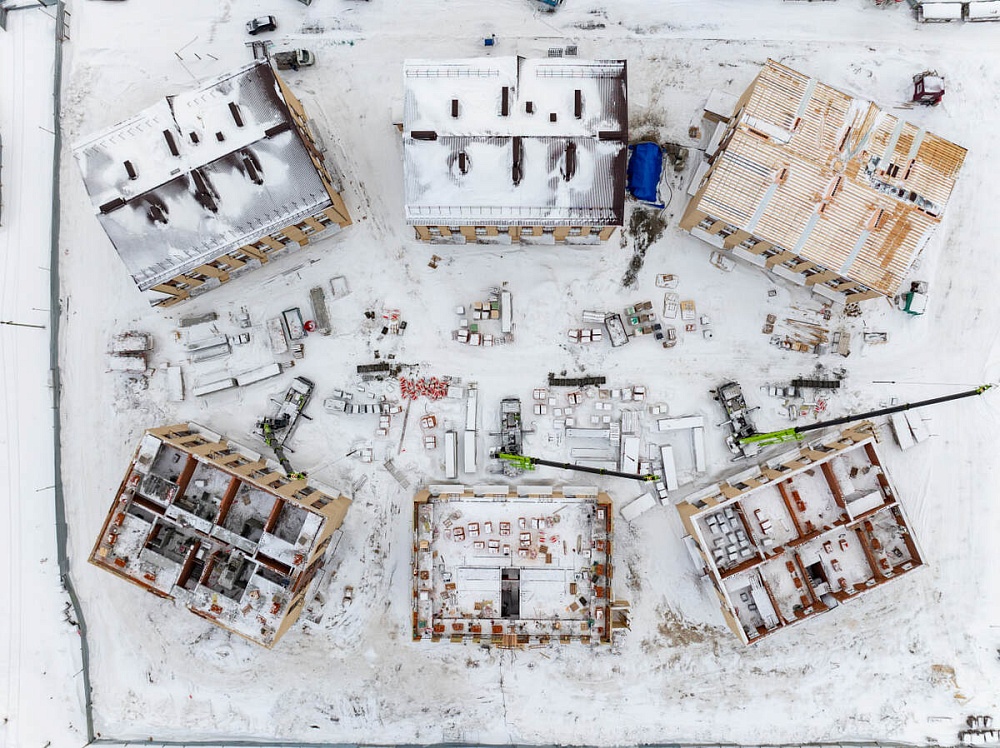

№36-38 – завершена кладка первого этажа, завершены работы по устройству монолитных участков с балконами перекрытия, завершена кладка 2-4 этажа.

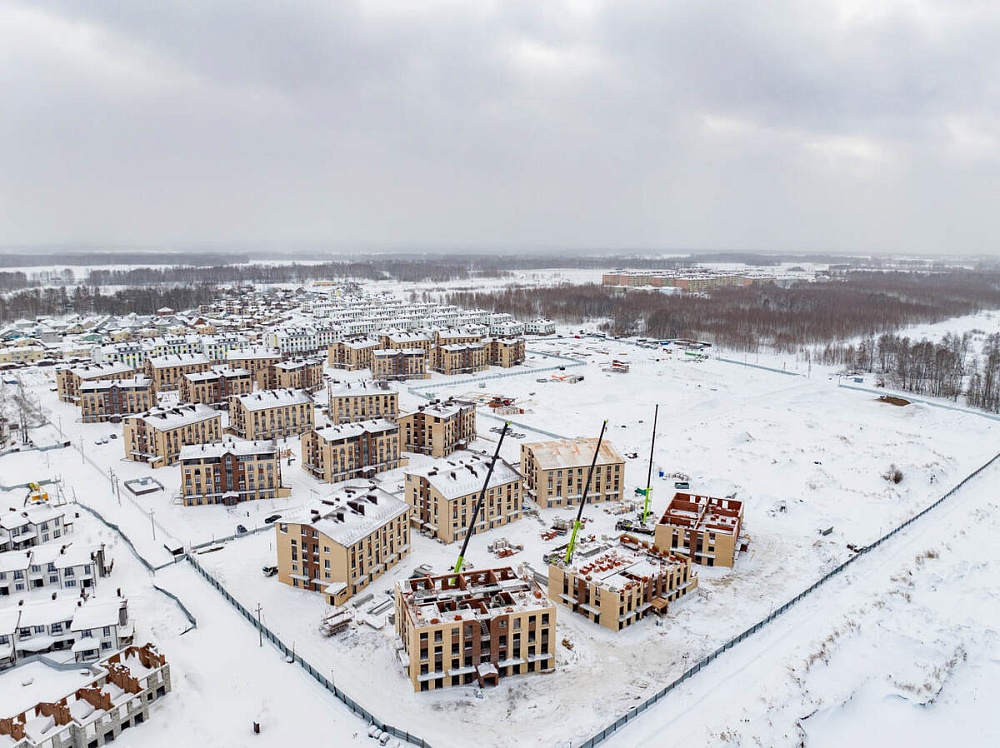

Дома №23-28 – ведется устройство наружных сетей электроснабжения.

№23, 24 – завершены работы по устройству буронабивных свай и ленты(ростверка) фундамента.

№26, 27 – завершены работы по разработке грунта котлована

№28 – завершены работы по устройству буронабивных свай фундамента

Спецпредложение для вас
Оставьте заявку, менеджер перезвонит вам в течение 2-х минут
Получить презентацию на WhatsApp
Заказать звонок
Оставьте заявку, и менеджер свяжется с вами

Ваша заявка отправлена. С вами свяжется менеджер.
