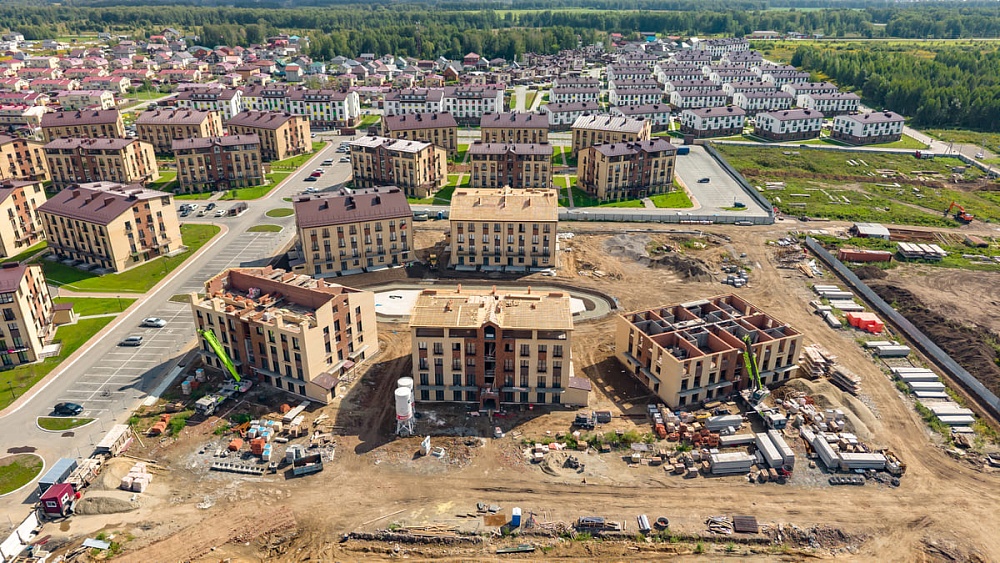

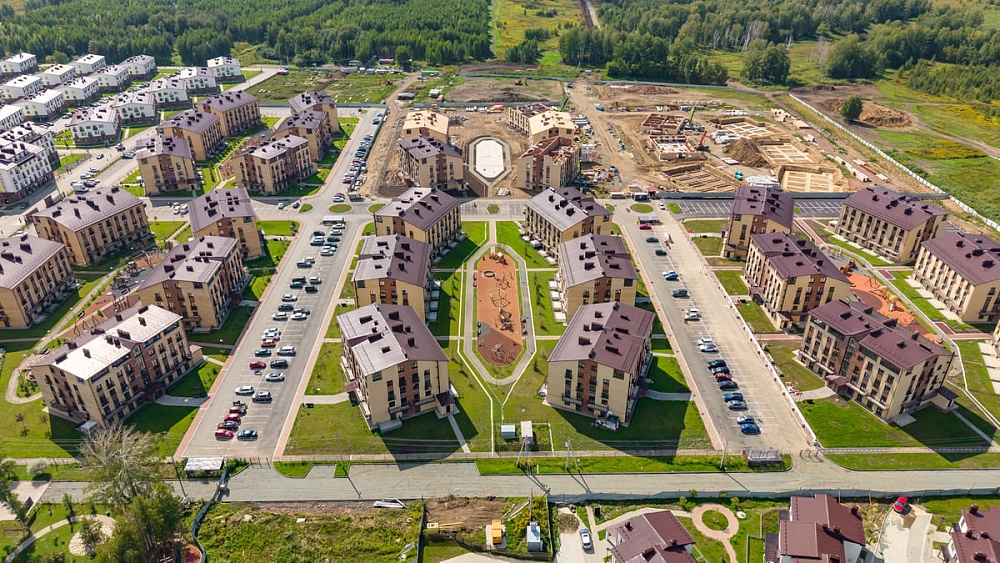

В домах №33-35 и 37-38 завершены штукатурные работы с 1-го по 5-й этажи и устройство кровли.
В домах №33-38 выполнено устройство стяжки пола с 1-го по 5-й этажи.
В домах №33-35 готов монтаж внутренних сетей хозяйственно-бытовой канализации, водопровода и отопления.
В домах №33, 35 установлены витражные оконные блоки.
В домах №33 и 34 произведен монтаж оконных блоков террас 5-го этажа
В домах №33-35, 38 завершены отделочные работы с 1-го по 4-й этажи. В доме №36 работы выполнены на всех 5 этажах. В доме №37 отделка ведется на всех этажах.
В домах №34-35, 37, 38 установлены стальные двери с 1-го по 4-й этажи.
В домах №35-38 выполнен монтаж окон ПВХ.
В доме №34 готов монтаж дверей в местах общего пользования на 1-4 этажах.
В домах №36-38 произведены: кирпичная кладка всех этажей, устройство монолитных участков с балконами перекрытия на отметке +2,750, а также монтаж внутренних сетей электроснабжения с 1-го по 4-й этажи.
В доме №36 продолжается устройство кровли.
В домах №36 и 38 выполнен монтаж внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования.

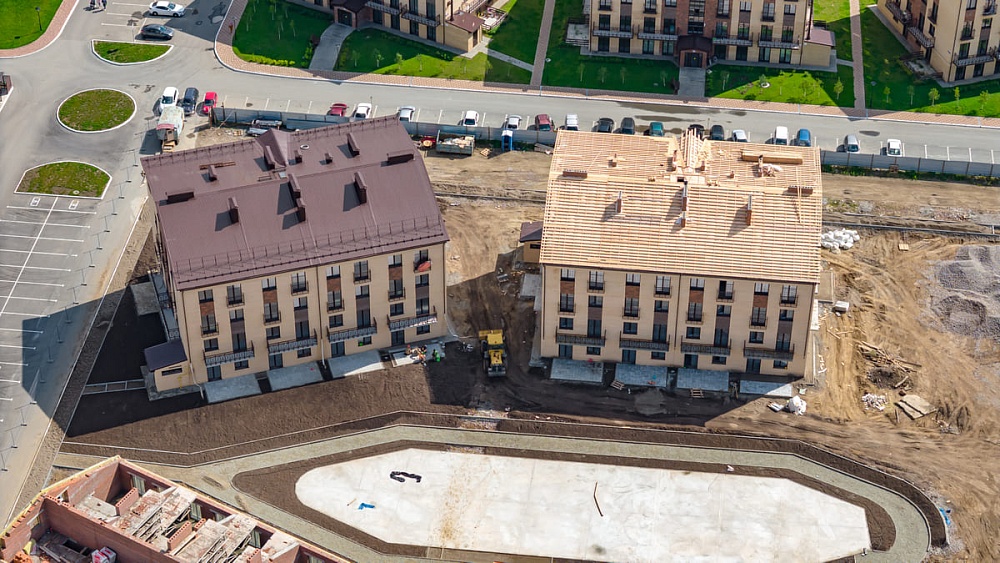

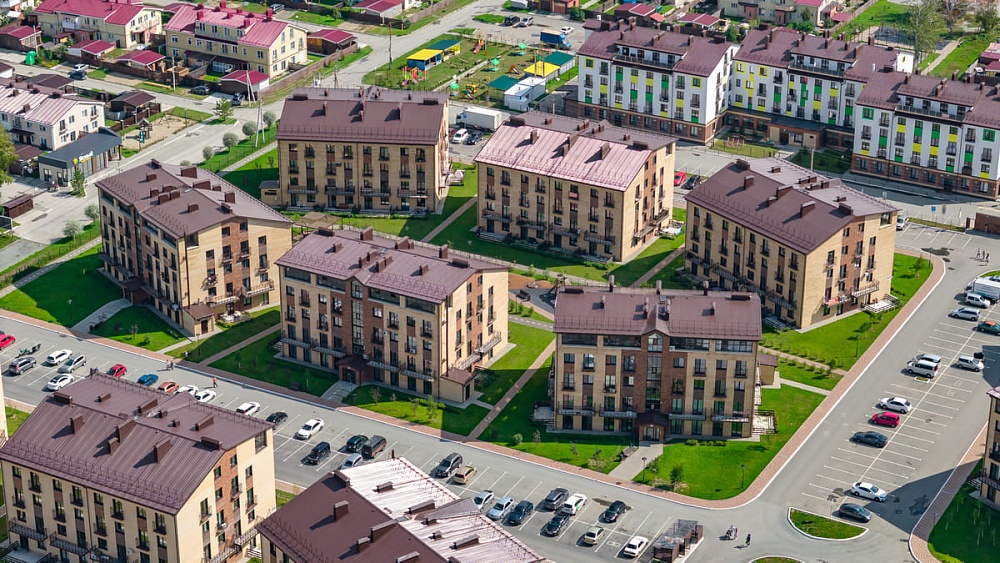

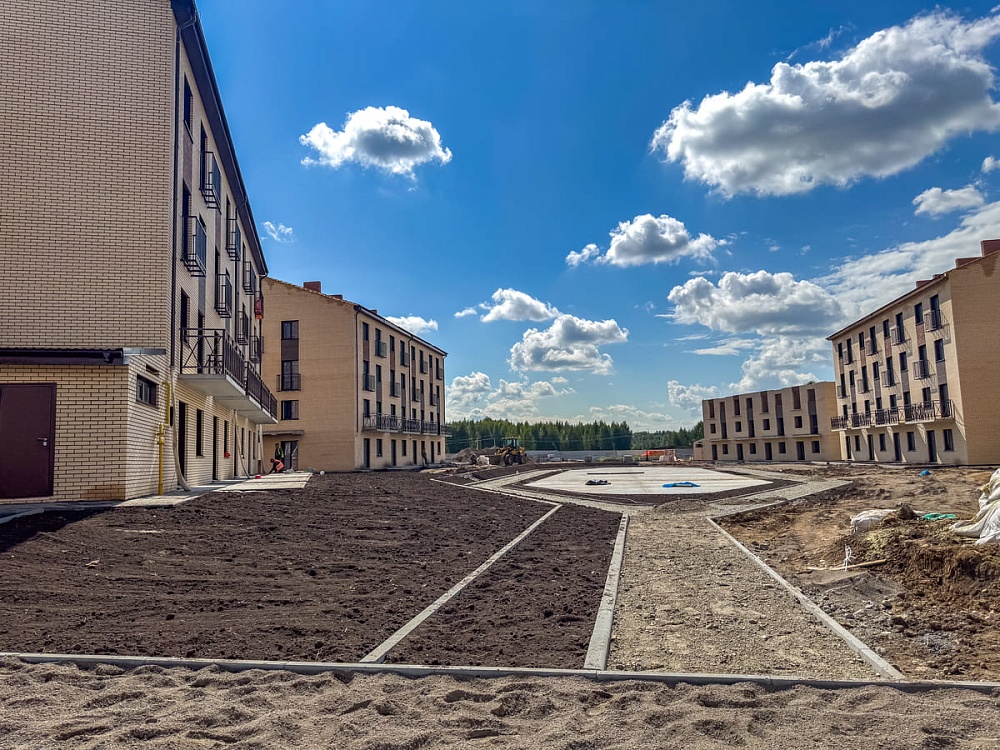

В домах №33-38 завершаются работы по благоустройству придомовой территории и идет подготовка к выдаче ключей.
В домах №23-28 готово устройство буронабивных свай и ленты фундамента, монолитных участков с балконами перекрытия на отметке +2,750.
В домах №23, 27, 28 закончена кирпичная кладка всех этажей. В доме №24 ведется кладка 5-го этажа, а в №26 — 4-го этажа.
В доме №23 установлены окна ПВХ на всех этажах. В домах №27-28 — с 1-го по 4-й этажи. В доме №24 ведется установка на 5-м этаже, в доме №26 — на 2-м этаже.
В доме №23 завершен монтаж внутренних сетей электроснабжения с 1-го по 5-й этажи, в дома №24 и 27 — с 1-го по 4-й этажи, в доме №28 — с 1-го по 3-й этажи.
В доме №23 выполнен монтаж конструкций кровли, а в домах №24, 27 и 28 эти работы еще в процессе.
В домах №23 и 27 завершены штукатурные работы на всех этажах. В доме №24 ведется с 1-го по 3-й этажи.
В домах №23, 24, 27 продолжаются отделочные работы с 1-го по 5-й этажи.
В домах №23-28 ведется благоустройство территории.
В доме №23 завершена стяжка пола на всех этажах, сейчас специалисты занимаются монтажом внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования.

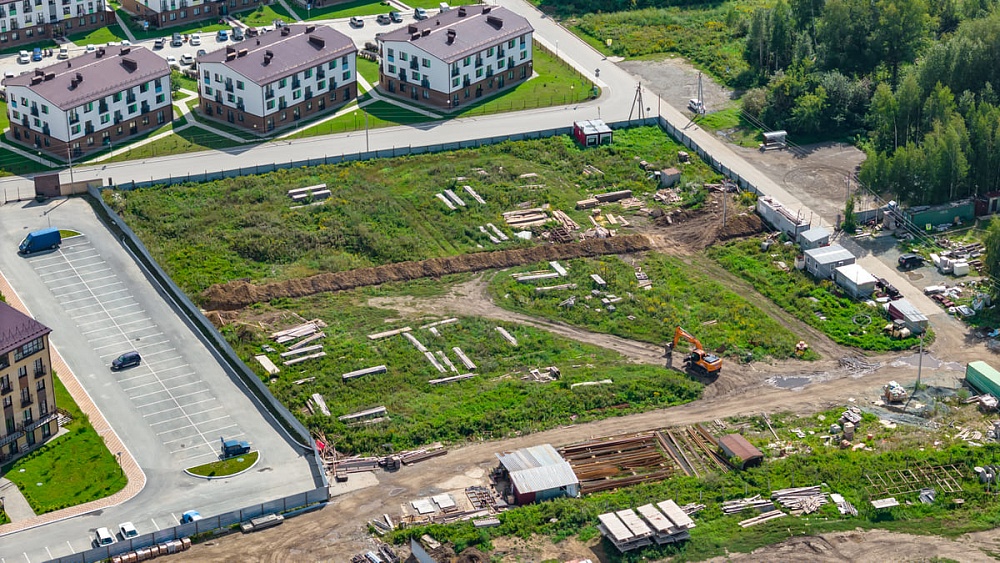

В домах №26 и 27 готова разработка грунта котлована.
Также в доме №26 выполнено устройство бетонного пола на 1-м этаже и внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования ниже отметки 0.000.
В домах №39, 40, 42, 43, 44 произведены разработка грунта котлована и устройство бетонной подготовки.
В домах №39 и 41 завершено устройство ленты фундамента.
В доме №39 ведется монтаж фундаментных блоков.
В домах №40, 41 готовы устройство буронабивных свай фундамента и монтаж внутренних сетей водоснабжения, канализации, отопления, вентиляции и кондиционирования ниже отметки 0.000.
В доме №40 идет кладка 1-го этажа, в доме №41 этот этаж уже готов.
В доме №41 ведутся работы по устройству монолитных участков с балконами перекрытия на отметке +2,750.
